大巴山富硒種業科技園為省級重點項目,位于萬源市白沙鎮,計劃總投資8.6億元,總占地面積約130畝。項目建成后將壯大萬源市主導產業,提升產業鏈現代化水平,對推動產業升級和經濟社會發展具有重要意義。然而,原有的35kV舊東Ⅰ線、舊東Ⅱ線、油風線部分塔段架空線路位于園區規劃紅線內,影響項目建設,需進行遷改。
接到萬源市委市政府遷改工作任務后,四川省水電集團萬源公司高度重視,第一時間抽調黨員骨干組建工作專班,主要領導靠前指揮,多次帶領相關人員現場辦公,對遷改線路重要跨越點、關鍵危險點進行現場辨識分析,結合地形地貌、園區規劃及負荷特性,科學制定風險防范措施,合理制定施工方案,減少停電時間。同時,在線路遷改過程中,公司還將“遷移”與“改造提升”相結合,進一步提高線路運行安全性、穩定性,提升舊院片區電力保障能力。

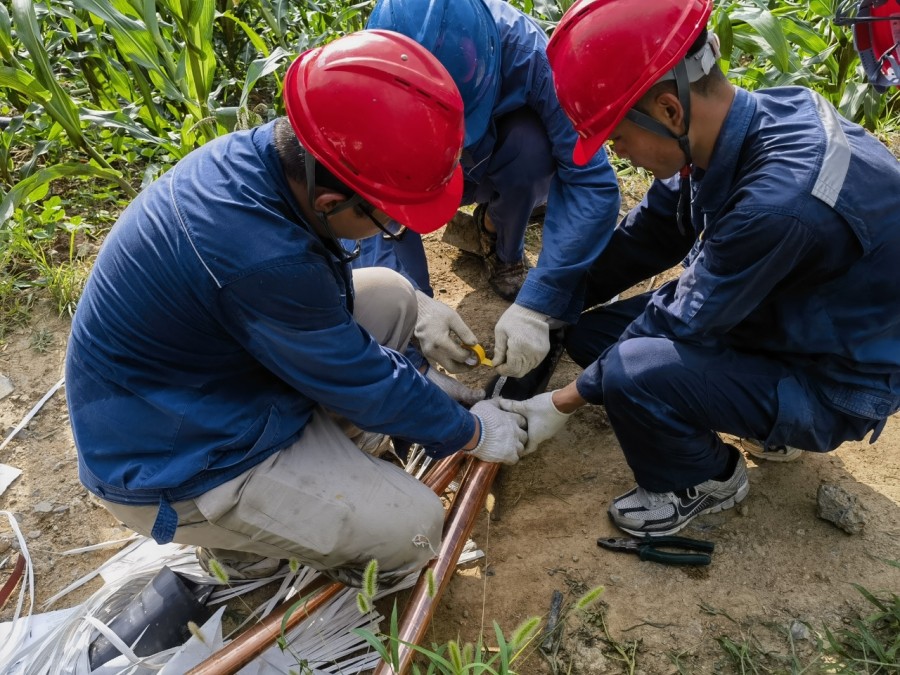

由于遷改時段與夏季高溫天氣疊加,且正值迎峰度夏保電關鍵時期,公司結合實際進行作業風險提級管控,對相關線路實施全天候特巡與旁站監護。工作人員克服時間緊、任務重、作業點多、涉及面廣等困難,每天戰高溫、斗酷暑,迎朝陽、踏晨曦,頭頂烈日制作電纜頭、調試設備、敷設線路,經過數日連續奮戰,高標準高質量完成遷改工作。
本次遷改工程,累計拆除35kV線路4.7千米,組立塔基共18基,架設35kV新線路共計5.124千米,其中單回線路2.18千米,雙回線路2.044千米,敷設地下電纜0.9千米。
下一步,萬源公司繼續立足地方發展大局,密切關注市域重點工作,持續優化用電營商環境,提供有“速度”、有“溫度”的用電服務保障,為全市鄉村振興和經濟社會高質量發展提供堅強電能支撐。
